塑胶跑道工程方案

当前位置:煌盛首页 > 解决方案 > 塑胶跑道工程方案

透气型塑胶跑道施工方案

点击:1501 日期:2017-06-05 选择字号:
透气型塑胶跑道施工方案

透气型塑胶跑道施工

一、 基础底面的要求
1、 可采用沥青混凝土或水泥混凝土进行基础铺装,并要求具有一定的强度和稳定性(水泥混凝土基础需要切割伸缩缝,可不做防水层)。
2、 基础严禁产生裂缝和由于冰冻引起的不均匀冻胀。
3、 基础必须有较好地平整度和规定坡度。
4、 表面必须平坦、保证排水。
5、 基础表面要保持清洁干燥,基础完工后,严格要求21天以上的保养期。
二、 施工工艺要求
1、 施工分类 有两种施工工艺,机械摊铺和手工铺装。
2、 表面预处理 在符合要求的基础上,要先用丁酯清洁表面,不能存在任何赃物、尘土、水(包括水印)、油渍等。清洁后在基础上均匀涂抹底胶(将稀释剂:胶水按3-4:1的比例搅匀),增强其与地面的粘接能力,避免产生不可挽回的后果。
3、 施工前必须做小样试验注意以下问题
a:材料的使用情况,如料比、材料固化时间是否正常。
b:24小时后观察是否有不固现象以及粘接性、强度等性能是否达到要求。
4、 工前的准备工作(手工) 材料、工具设备(拍板、磙子、皂水、车、耙、搅拌机等)、辅料及催化剂准备。
5、 施工人员要求(手工) 标场跑道施工人员最少不得少于八人:备料三人、运料两名、摊铺两名、辅助一名。
6、 施工(手工) :将料按比例混匀后,倒入场地内摊铺,用加热(喷灯加热)或沾皂水后的拍板拍实,拍平接缝,保持整体平整。

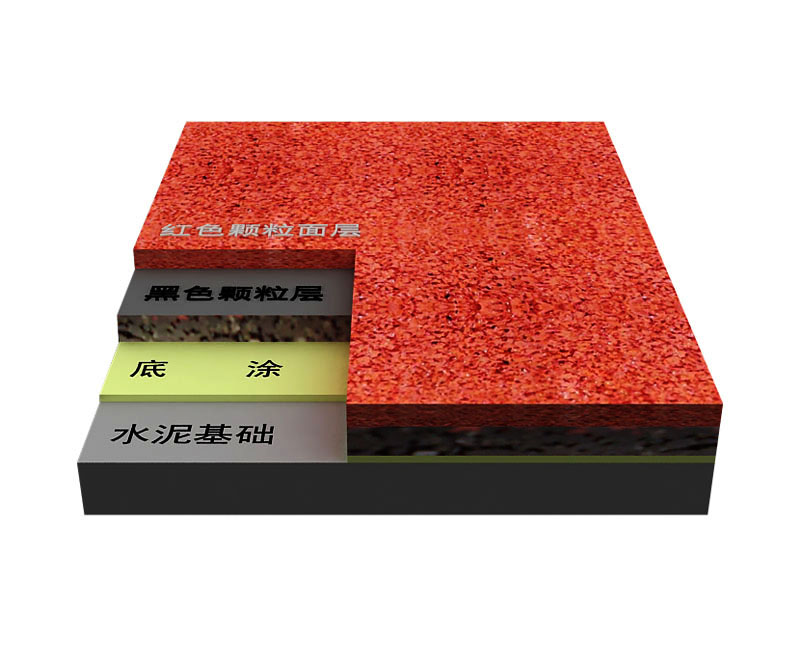

7、 场地厚度要求 一般分两次施工,以13mm为例:一般底层10mm橡胶颗粒和面层喷3mmEPDM或PU颗粒。
8、 施工注意事项(手工)
1) 最佳施工温度15-35℃,温度过高或过低,影响施工。
2) 使用的摊铺工具(俗称耙子)一定要根据要求调节精确的刻度(实际mm+1.5-2mm),要均匀。
3) 混料搅拌一定要充分均匀。
4) 每一批料都要衔接好,否则衔接不好会有接缝。
5) 修边时一定要整齐。
6) 一定要严格按照比例进行配料。视颗粒情况而定,好的用胶水少,差的用胶水多;大的用量少,小的用量多。底层 橡胶颗粒:胶水=6―8:1;面层 EPDM或PU颗粒+胶粉:胶水:色浆=1+0.3:1:(0.05-0.08),催化剂一般不需要加,如环境温度低于10℃时,可适当加入5-10‰。
7) 表面喷涂时要用专用喷胶设备(一般喷两遍以上)。
8) 面层喷胶分两种:一是用EPDM或PU颗粒+胶粉:胶水=1+0.3:1喷涂;二是用EPDM或PU颗粒:(3:1)铺装材料=1:1喷涂。

产品规格:
13mm 厚度可根据客户不同需求调整
检查基础平整度,用3m直尺测量平整度需在3mm以内,全场整体平整,场地排水坡度达到要求。

塑胶跑道施工工艺

(1)地面整修:清洁处理地面,除尘除污,找平基层,打磨地面。

(2)防水底油涂布:确认底材已找平,并达含水率≤8%可施工程度时,用刷子或滚筒施工高渗透型防水底漆(BSF0401),以使起到加强基础及同面层粘结的能力,起到防水加强及增强粘结的作用。

(3)基材铺设(环保橡胶粒层):在铺设黑色橡胶粒前先涂布一层高粘结胶水,在粘结胶水未固化前将PU环保固化粘著胶混合环保黑色橡胶颗粒材料按比例搅拌均匀后,倒在地面上,用齿状PU耙镘开,用专用摊铺机按设计厚度机械整平压实,以控制用量和厚度;不平处继续找平。

(4)表面颗粒喷涂:将PU面漆(BSPM0423)混合EPDM橡胶颗粒(抗老化,耐色变之全天候EPDM颗粒)用专用喷涂机均匀喷撒在黑色橡胶基层之上表面(喷涂2-3次),务必使颗粒层平整均匀;面漆包裹住EPDM颗粒,以使场地更加耐用。

(5)划线:用BSJX0451白色面漆,依设计尺寸喷涂体育线,保证线宽一致,色泽均匀,无虚边出现。
塑胶跑道施工方法

(1)13mm透气式塑胶跑道铺设施工工艺是采用两步施工法进行铺设的。底层黑胶粒层,摊铺厚度为10-11毫米,将其固化后,在黑色橡胶粒层再喷涂厚度为2-3毫米的EPDM胶粒同面漆的混合层。

工艺简图:

清扫场地 → 防水底漆涂布→粘结层涂布 → 黑胶粒底层摊铺 →固化 →面层配料 → 混合搅拌 →面层喷涂→ 测量画线 →检测点线 →竣工。

广东煌盛体育设施有限公司专业生产塑胶跑道材料塑胶球场材料硅PU球场材料丙稀酸球场材料足球场人造草等材料。
如果有什么施工与材料方面的困惑都可以打电话到我司咨询。
全国免费电话:400-8250-868

0769-82322522
